電纜豎井防火封堵
在電纜敷設中防火封堵能起到非常有效的風險控制,尤其是重要設備施工都有明確的國家標準規范,下面就來介紹下電纜防火封堵材料有哪些?電纜豎井防火封堵規范和施工方案步驟。
電纜豎井相關規程規范:
1、在電纜豎中,每間隔約7m宜設置防火封堵:GB50229-2006《火力發電廠與變電站設計防火規范》6.7.3。
2、用于電力電纜時,宜使對載流量影響較小;用在樓板豎井孔處時,應能承受巡視人員的荷載:GB50217-2007《電力工程電纜設計規范》7.0.3.1。
3、電纜夾層、隧道、豎井、電纜溝內應保持整潔,不得堆放雜物,電纜溝洞嚴禁積油:DL5027-1993《電力設備典型消防規程》7.4.7。
4、電氣豎井是強電豎井和弱電豎井的總稱。電氣豎井的位置宜設在負荷中心,進出線方便、上下層對應貫通處,在每樓層豎井間應設置維修門,并應向公共走廊開啟,墻壁耐火極限和門的耐火極限應滿足消防有關規范。電氣豎井間內設備及管線施工完畢后,所有孔洞應作防火密封封堵和隔離:04D701-1《電氣豎井設備安裝》6.1。
5、電氣豎井間的面積需根據管線及設備的多少確定,一般需進人操作的,其操作通道寬度不小于0.8m,不進人操作的只考慮管線及設備的安裝,強電豎井間深度不宜小于0.5m,弱電豎井間深度不宜小于0.4m:04D701-1《電氣豎井設備安裝》6.:3。
6、電氣豎井間的構造材料可以用磚、混凝土和鋼筋混凝土等,豎井間內地坪宜高出本層地坪150mm:04D701-1《電氣豎井設備安裝》6.:4。
更多規范匯總免費下載附件查看:電纜豎井防火封堵相關規范匯總.doc
電纜豎井防火封堵施工方案(一):

電纜橋架穿樓板防火板封堵:

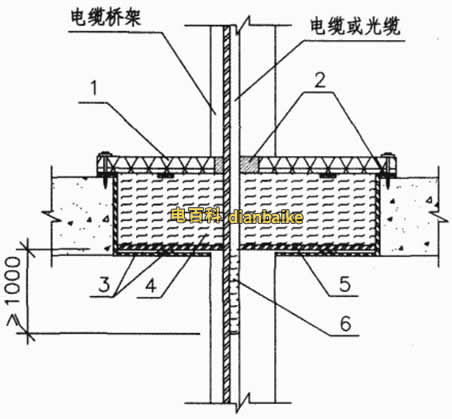

1耐火隔板
2防火堵料(防火泥)
3支架
4礦棉或玻璃纖維
5耐火板或鋼板
6防火涂料

電纜橋架外防火效果圖

電纜橋架頂板防火效果
1、 本辦法僅電纜橋架穿樓板的防火封堵做法推薦。
2、 其他部位孔洞宜設置防火封堵有: 電纜由室外進入室內入口處;電纜進出豎井的 出入口處;電纜引至電氣柜、盤或控制屏、臺 的開孔部位;電纜穿隔墻、樓板的孔洞處;主 控制室或配電室與電纜夾層之間;跨越防火分 區以及豎井跨越樓層的電線管兩端管口處;其他需要設置的地方。
3、 電纜及絕緣電線穿鋼管布線時,應在樓層間預 埋鋼管,布線后應在兩端鋼管管口空隙用防火 堵料隔離。
4、 耐火隔板采用礦棉半硬板(Ef-85 型耐火隔板) 或 6mm及以上鋼板。
5、 上下防火板夾層空間內可用巖棉或阻火包填 塞,防火板間隙用防火泥封堵。
6、 橋架孔洞邊設置 1.5MM 厚鋼板做方形套管,套管高度為高出地面 3CM,或設置一圈 3CM高 2CM 厚的素混凝土阻水圈。

電纜豎井無機堵料防火封堵:

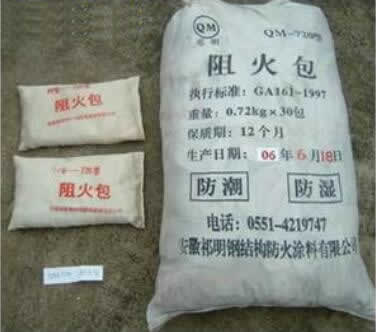

1輕質膨脹型有機防火堵料(防火包)
2柔性 有機防火堵料(防火泥)
3防火涂料

防火板材料的耐火等級應達到一級

橋架內部防火效果圖 7

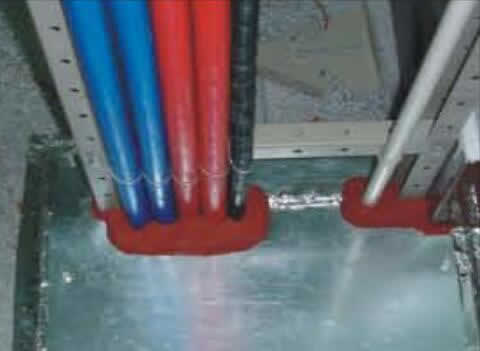

橋架內部防火效果圖
7、橋架內部也應用防火材料上下層隔離。電纜穿 套管過防火封堵層,套管端口用防火泥填塞。 橋架內部可設支架上布防火板或?qū)⑾聦臃阑鸢?加工成圖(15)形狀,內塞防火包如圖(7)。
8、 母線穿樓板防火封堵做法可參照橋架防火封堵 工藝。
9、 橋架蓋板要求穿樓板處應斷開。
專用防火封堵材料施工方案(二)

1、防火包/阻火包性能指標:
外觀----包體完整無破損
松散密度----0.6×103kg/m3
耐水性----≥3d
耐油性----≥3d
抗壓強度----R≥ 0.05Mpa
耐火性能----一級防火封堵材料耐火極限≥ 180min

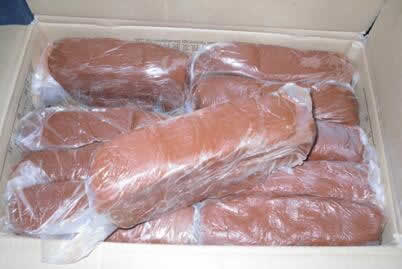

2、防火泥性能指標
外觀----塑性固體,具有 一定柔韌性
密度----≦ 2.0×103K g/m3
耐水性----≥3d
耐油性----≥3d
腐蝕性----≧ 7d
耐火性能----一級防火封堵材料耐火極限≥ 180min
電纜豎井防火封堵施工步驟:
1、阻或包:電纜豎井,用阻火網、防火隔板或鐵板 做支墊,將防火包,阻火包平鋪于墊上,壘成隔層, 電纜隧道和電纜溝根據國內電纜隧道和電纜豎井 的有關間距規定,在需要設置隔墻處,將防火包,阻 火包壘成防火墻即可。必要時可用角鋼做成支架以方便封堵。
2、防火泥:
(1)將有機防火堵料取出揉成團狀, 若氣溫過低,可將堵料連同包裝置于 40-70 攝氏度 的溫水中加熱再進行操作。
(2)需封堵的孔洞,封堵前需要清掃干凈。
(3)將堵料均勻地鋪、嵌、填于孔洞縫隙中,對于較大的孔洞,可先用防火網作骨架,以增加強度。

電纜豎井防火封堵施工過程細節

電纜豎井防火封堵施工過程細節示意圖
總之,電纜豎井防火封堵是有國家標準規范的,必須要找正規的專業施工團隊,最好是有工程設計與施工消防資質的企業。更多關于電纜防火封堵技術說明請關注電百科,盜載必究。
